Actividades técnicas
El diseño de una instalación de misión crítica implica una importante inversión de tiempo y dinero.

Es comprensible que espere un retorno de esa inversión y que tenga una lista específica de requisitos que espere lograr, desde mejorar la disponibilidad hasta mejorar la seguridad, aumentar la eficiencia y reducir sus costes operativos.

Gracias a los completos servicios de puesta en marcha, los expertos de Vertiv pueden ayudarle a garantizar que su proyecto ofrezca los resultados que espera.

Project Management
Vertiv is a trusted leader in providing data center and telecom infrastructure solutions and technologies to make the future of customer business possible.

Our solutions are backed by one of the largest global service networks, providing turnkey data center project management services that ensure your projects are completed on time and on budget — every time.

Actividades previas al proyecto

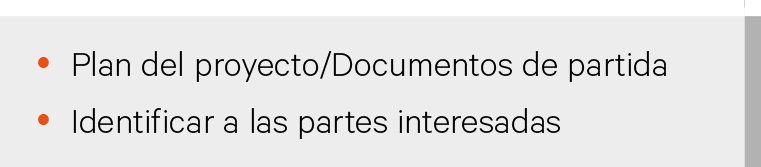

Antes de iniciar el proceso de puesta en marcha, se crean los documentos de inicio del proyecto y, cuando proceda, se identifican las partes interesadas.

El objetivo es garantizar que todas las especificaciones, inclusiones y exclusiones sean claras y estén bien definidas desde el principio.

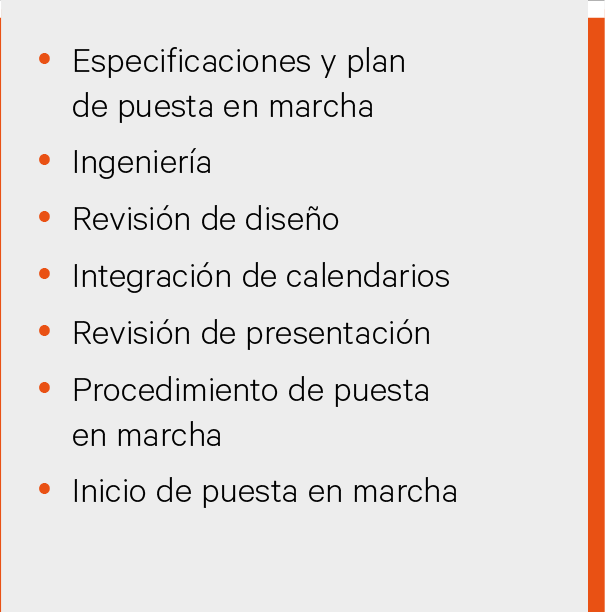

Nivel 0 de puesta en marcha: Programa y diseño
Basándose en los requerimientos del proyecto (Owner Project Requirement, OPR), nuestros técnicos desarrollarán especificaciones de puesta en marcha claras, concisas y completas y un plan de puesta en marcha.

Los documentos identifican de forma clara y precisa todos los sistemas que se van a poner en marcha y definen el alcance y la programación de todas las actividades de puesta en marcha.

Los documentos también describen las funciones y responsabilidades de todas las partes implicadas en el proceso, incluidos el propietario, el equipo de diseño, el contratista general, los subcontratistas y los proveedores de equipos. El equipo de servicios de puesta en marcha de Vertiv trabajará estrechamente con su equipo de diseño para garantizar que el diseño de su nuevo sistema se adhiera a su documento de OPR.

Nos aseguraremos de que el diseño se adapte a sus necesidades antes de que comience la construcción, ahorrándole tiempo y dinero y garantizando un mayor nivel de satisfacción con su sistema completo.

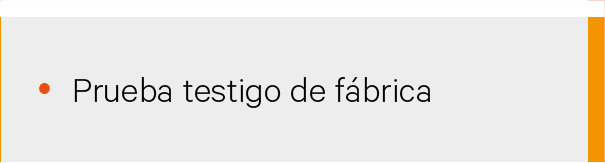

Nivel 1 de puesta en marcha: Witness Test en fábrica
El equipo de puesta en marcha de Vertiv revisará los requisitos del plan de Witness Test para garantizar que cumplen con las especificaciones del proyecto.

Además, el equipo de puesta en marcha será testigo de la prueba en la fábrica para garantizar que el equipo sometido a prueba funciona según los requisitos de rendimiento funcional aprobados.

Si se descubre algún problema durante el Witness Test en fábrica, estos se documentarán y se realizará un seguimiento hasta su cierre, preferiblemente antes de salir de la fábrica/centro de pruebas.

Se enviará un informe del Witness Test para cada equipo.

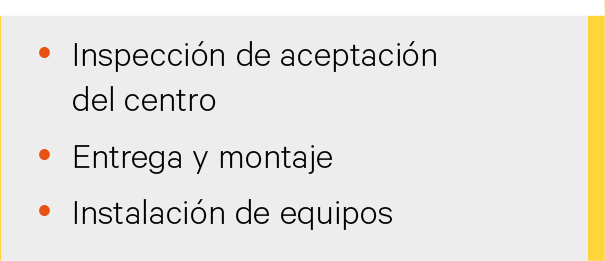

Nivel 2 de puesta en marcha: Entrega, control/garantía de calidad, montaje de instalación, supervisión en campo
Esta fase de la puesta en servicio es vital para garantizar que el equipo entregado no está dañado y que dicho equipo cumple los requisitos según la presentación aprobada.

El equipo de operaciones de Vertiv gestiona el envío de los equipos especificados, garantizando que todos los componentes se entregan de acuerdo con el calendario y que se cumplen todos los estándares de seguridad y calidad. Para maximizar la eficiencia del proyecto, el equipo y los componentes se consolidan fuera de las instalaciones y se entregan juntos antes de la instalación.

El equipo de operaciones de Vertiv también coordina el montaje y despliegue de equipos, mejorando aún más la velocidad y la precisión de la instalación.

La instalación profesional de todos los productos y componentes de Vertiv, junto con cualquier equipo de terceros especificado, es un elemento clave de nuestro servicio. Como contratista general que tiene licencia en muchos estados y como empresa que trabaja con una red de contratistas con licencia, empleamos las mejores prácticas para instalaciones eléctricas y mecánicas.

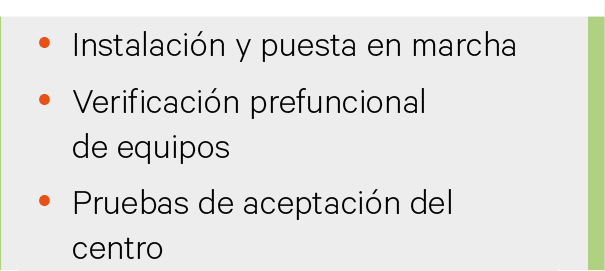

Nivel 3 de puesta en marcha: Puesta en marcha y prueba de aceptación en sitio
Para evitar problemas potencialmente costosos en la puesta en marcha, verificamos y documentamos que el equipo está instalado y puesto en marcha según las recomendaciones del fabricante y los estándares aceptados por la industria.

El equipo de puesta en marcha también verificará que el equipo y los sistemas reciban comprobaciones operativas completas, incluidas las comprobaciones eléctricas y mecánicas, antes de la puesta en marcha del equipo y del sistema.

Nuestro equipo desarrolla listas de comprobación funcionales y realiza pruebas funcionales en todos los modos operativos para confirmar que cada equipo funciona según el requisito de diseño.

Nuestros técnicos de campo presencian y documentan la puesta en marcha de equipos esenciales por parte del proveedor.

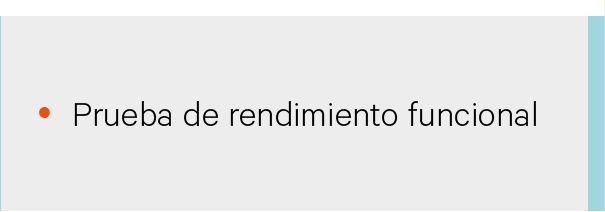

Nivel 4 de puesta en marcha: Prueba de rendimiento funcional
Verificación mediante una prueba dinámica en vivo con la carga de diseño o cerca de la misma aplicadas al equipo y/o equipos aguas arriba y abajo, equipos físicamente cercanos o en la misma sala.

Esta prueba suele ser generada por usted y/o su agente y comentada/aceptada por Vertiv.

Estos procesos son presenciados y aceptados por usted y/o su agente y, al aprobarse, el equipo puede pasar al nivel 5.

Nivel 5 de puesta en marcha: Prueba de sistemas integrados
Una vez completada la prueba funcional, se realiza una prueba completa de sistemas integrados.

Esta prueba se considera la más completa que su sistema recibirá.

El proceso comprueba el funcionamiento integrado de los sistemas esenciales del edificio bajo la carga de diseño y en condiciones de emergencia.

Nuestros técnicos desarrollarán un guion de prueba del sistema integrado que detallará el proceso de prueba para todo el sistema esencial, incluidos los sistemas primarios eléctricos y mecánicos, los sistemas redundantes, los sistemas de soporte, los sistemas de conmutación automática y de emergencia y los sistemas de automatización de edificios (BAS, por sus siglas en inglés).

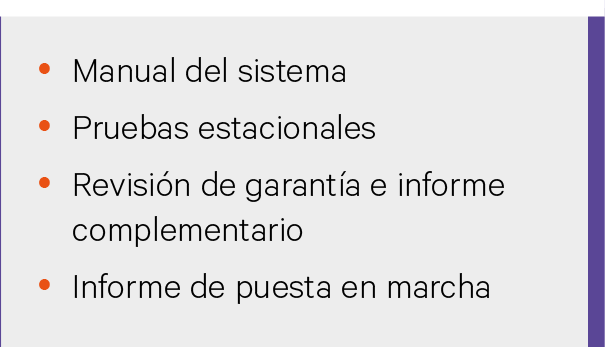

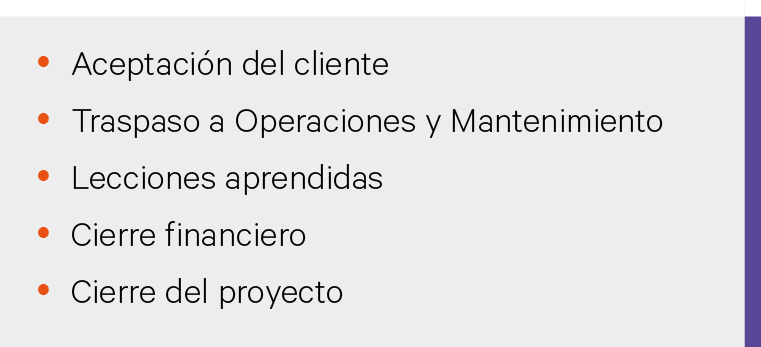

Nivel 6 de puesta en marcha: Cierre y entrega
Al final del proceso de puesta en marcha, documentaremos todo el proyecto en un completo informe de puesta en marcha, que incluye:

Una declaración de que los sistemas se han completado de acuerdo con los documentos del contrato y que dichos sistemas funcionan de acuerdo con el documento OPR final;

identificación y discusión de cualquier sustitución, compromiso o variación entre la intención final del diseño, los documentos contractuales y las condiciones as-built;

los procedimientos finales de prueba completados y todos los datos de apoyo (es decir: capturas de pantalla, resultados de tendencias, resultados de PQM, etc.); resumen de todos los problemas resueltos y no resueltos y cualquier recomendación para su resolución; lecciones aprendidas para su uso en futuros proyectos de puesta en marcha.
